导读: 节选部分>题型第1题:根据《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214),关于保险的说法,正确的是()A.施工前,劳务分包人应为施工场地内的自有人员及第三方人员生命财产办理保险,并承担相关费用B.劳务分包人应为运至施工场地用于劳务施工的材料办理保险,并承担相关保险费用C.劳务分包人必须为从事危险作业的职工办理意外伤害险,并支付相关保险费用D.劳务分包人必须为租赁使用的施工机械...

节选部分<<最全的福建省福州二级建造师管理测试模拟题和考试时间>>题型


第1题:根据《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214),关于保险的说法,正确的是()

A.施工前,劳务分包人应为施工场地内的自有人员及第三方人员生命财产办理保险,并承担相关费用

B.劳务分包人应为运至施工场地用于劳务施工的材料办理保险,并承担相关保险费用

C.劳务分包人必须为从事危险作业的职工办理意外伤害险,并支付相关保险费用

D.劳务分包人必须为租赁使用的施工机械设备办理保险,并支付相关保险费用

参考答案:查看最佳答案


第2题:在项目实施阶段,项目总进度计划包括()。

A.招标工作进度

B.设计工作进度

C.保修工作进度

D.工程施工进度

E.物资采购工作进度

参考答案:查看最佳答案

更多2020年最新建筑考试题库--最全的福建省福州二级建造师管理测试模拟题和考试时间请关注上面的微.信.公.众.号:建筑信息通,手机随时随地刷题学习更方便哟!

参考解析:在项目的实施阶段,项目总进度不仅只是施工进度,它包括:①设计前准备阶段的工作进度;②设计工作进度;③招标工作进度;④施工前准备工作进度;⑤工程施工和设备安装工作进度;⑥工程物资采购工作进度;⑦项目动用前的准备工作进度等。


第3题:关于施工质量控制的说法,正确的是()

A.施工质量控制应强调过程控制

B.施工质量控制应独立于施工质量管理

C.施工质量控制的关键在于工程项目的终检

D.施工质量控制的特点仅由施工生产的特点决定

参考答案:查看最佳答案


第4题:根据《标准施工招标文件》中的通用合同条款,在合同履行过程中,没有()变更指示,承包人不得擅自变更。

A.业主

B.设计人

C.规划主管部门

D.监理人

参考答案:查看最佳答案


第5题:项目施工质量工作计划的内容有()

A.质量目标的具体描述

B.重要工序的检验大纲

C.质量事故的预防成本

D.适量计划修订程序

E.特殊的质量评定费用

参考答案:查看最佳答案

更多2020年最新建筑考试题库--最全的福建省福州二级建造师管理测试模拟题和考试时间请关注上面的微.信.公.众.号:建筑信息通,手机随时随地刷题学习更方便哟!

参考解析:项目施工质量工作计划的内容有质量目标的具体描述和对整个项目施工质量形成的各工作环节的责任和权限的定量描述;采用的特定程序.方法和工作指导书;重要工序的试验.检验.验证和审核大纲;质量计划修订程序;为达到质量目标所采取的其它措施等。故选ABD。


第6题:(1)关于双代号网络图绘图规则的说法,正确是()

A.箭线不能交叉

B.关键工作必须安排在图面中心

C.只有一个起点节点

D.工作箭线只能用水平线

参考答案:查看最佳答案

参考解析:双代号网络计划的绘图规则必须正确表达已定的逻辑关系。(2)严禁出现循环回路。(3)在节点之间严禁出现带双向箭头或无箭头的连线。(4)严禁出现没有箭头节点或没有箭尾节点的箭线。(5)为使图形简洁,可使用母线法绘制。(6)绘制网络图时,箭线不宜交叉,当交叉不可避免时,可用过桥法或指向法。(7)双代号网络图中应只有一个起点节点和一个终点节点。(8)双代号网络图应条理清楚,布局合理。


第7题:某建设工程生产安全事故应急预案中,针对脚手架拆除可能发生的事故.相关危险源和应急保障而制定的方案,从性质上属于()

A.专项应急预案

B.综合应急预案

C.现场应急预案

D.现场处置方案

参考答案:查看最佳答案


第8题:施工平行发承包模式的特点是()。

A.对每部分施工任务的发包,都以施工图设计为基础,有利于投资的早期控制

B.由于要进行多次招标,业主用于招标的时间多,建设工期会加长

C.业主不直接控制所有工程的发包,但可决定所有工程的承包商

D.业主招标工作量大,对业主不利

参考答案:查看最佳答案

更多2020年最新建筑考试题库--最全的福建省福州二级建造师管理测试模拟题和考试时间请关注上面的微.信.公.众.号:建筑信息通,手机随时随地刷题学习更方便哟!


第9题:根据《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214)。劳务合同项目的施工组织设计应有()负责编制。

A.发包人

B.监理人

C.劳务分包人

D.承包人

参考答案:查看最佳答案


第10题:

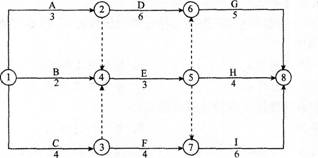

某工程双代号网络计划如图所示,其中工作E的最早开始时间和最迟开始时间为( )。
最全的福建省福州二级建造师管理测试模拟题和考试时间

A.3和5

B.3和6

C.4和5

D.4和6

参考答案:查看最佳答案


转载请注明出处:考试题库网
本文地址:最全的福建省福州二级建造师管理测试模拟题和考试时间
